图文详解丨二次配管工程施工工艺
作者:小编
更新时间:2023-05-26 15:55:38
点击数:
二次配管工程施工工艺,相信工程施工的小伙伴并不陌生。针对该项施工工艺,墙面开槽敷管应在顶砖完成至少两天后才能在砌体表面进行机械切割剔槽,槽底应平整,槽内管与管间,管与槽边的间距不得小于15mm,开槽深度以槽内最大管外边比砌体面略低2mm为宜。禁止在配管时穿线,二次配管时应保证预埋管畅通无堵塞,配管完成粉刷前,线管表面要装挂钢丝网,钢丝网两边要超出线管外壁不小于10cm,然后用M10细实混凝土抹面。

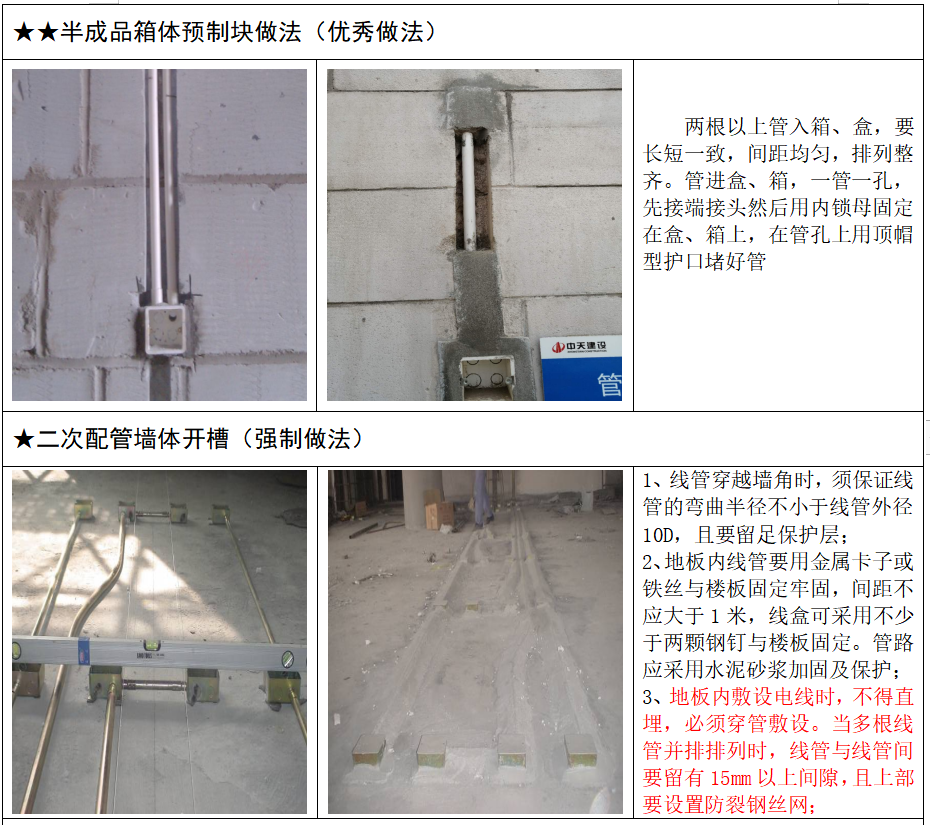

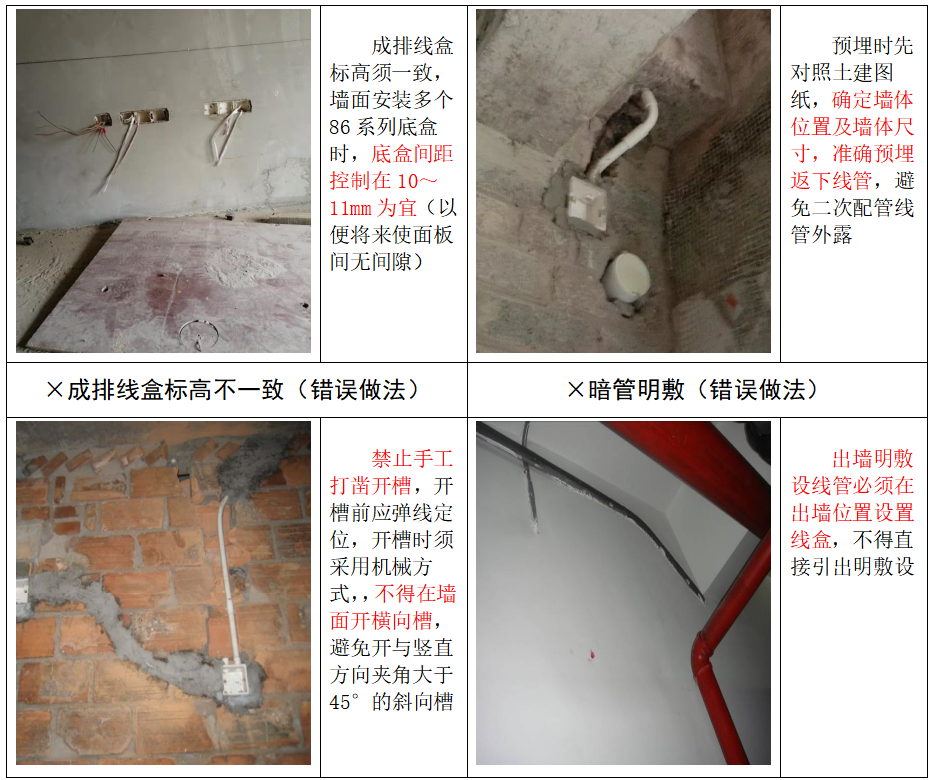

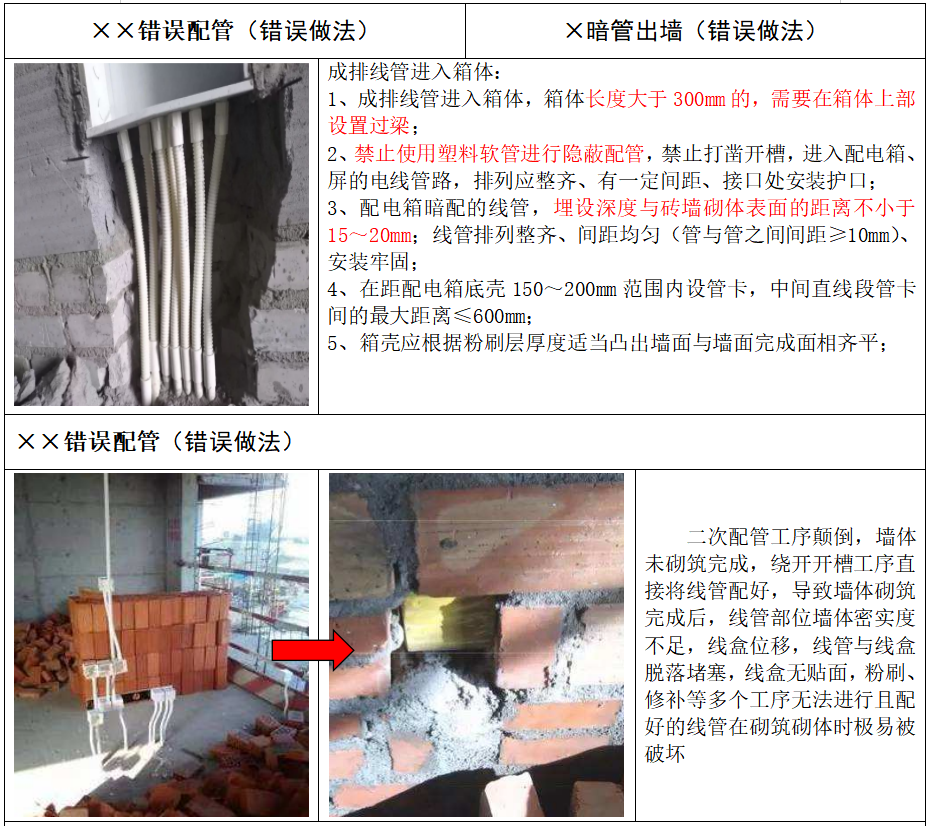

今天带大家详细了解其中的施工难点,以及关键节点的做法分析:
